02.10.2023: Vier Bautrupps zeitgleich im Einsatz

Aktueller Stand der Baumaßnahmen

In dieser Woche starten die Baumaßnahmen in zwei neuen Abschnitten. Diese sehen Sie in der Übersicht in Orange markiert. Die blaumarkierten Bereiche sind bereits fertiggestellt und bereit für die Hausanschlüsse.

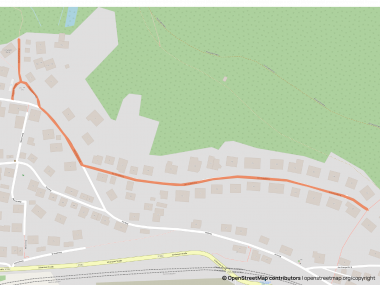

  • Bauabschnitt 8

    Am 2.10.23 beginnen die Bauarbeiten für die Verlegung der neuen Glasfasertrasse.
    Am Stangenberg, Hausnummer 73 markiert den Startpunkt dieses Abschnittes.

    Während den Arbeiten ist noch kein Glasfaseranschluss mit eingeplant, diese erfolgen im Nachhinein. Hierfür gibt es eine vorherige Terminabsprache, bei der sie rechtzeitig informiert werden.

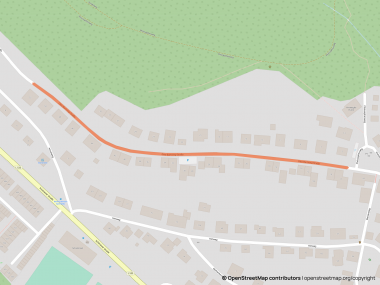

  • Bauabschnitt 12

    Am 2.10.23 beginnen ebenfalls die Bauarbeiten für die Verlegung der neuen Glasfasertrasse.
    In der ersten Bauphase starten wir am Eichelberg Hausnummer 34 bis
    Hausnummer 1.

    In der zweiten Bauphase (Philosophenweg) wird HN 4 bis HN 8 verlegt.


    Im Anschluss erfolgen die gegenüberliegenden Seite, hierbei wird die Hälfte der Straße gesperrt. Während den Arbeiten ist noch kein Glasfaseranschluss mit eingeplant, diese erfolgen im Nachhinein. Hierfür gibt es eine vorherige Terminabsprache, bei der sie rechtzeitig informiert werden.

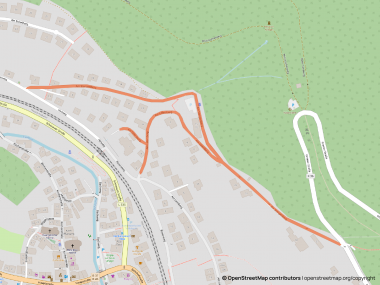

  • Bauabschnitt 13

    Auch in der Otto Bartning Straße starten wir am 02.10.2023. Die erste Bauphase geht von Hausnummer 8 A bis Hausnummer 52.

    Im Anschluss erfolgen die gegenüberliegenden Seite. Hierbei wird die Hälfte der Straße gesperrt. Während den Arbeiten ist noch kein Glasfaseranschluss mit eingeplant, diese erfolgen im Nachhinein. Hierfür gibt es eine vorherige Terminabsprache, bei der sie rechtzeitig informiert werden.
